隨著一年一度供熱期日益臨近,城發供熱燃煤散燒集中供熱并網改造工程也在緊鑼密鼓地大力推進,面對自然條件、施工環境等不利因素影響,公司部署安排抽調骨干力量堅守施工一線,積極協調,及時解決施工難題、材料供給等影響施工進度諸多事項。
城發公司辛家營區域實施的燃煤散燒集中供熱并網改造工程有寶全莊、東鼓樓村、西鼓樓村、合林村和東把柵村5個,共有用戶4608戶,面積達186萬平方米。

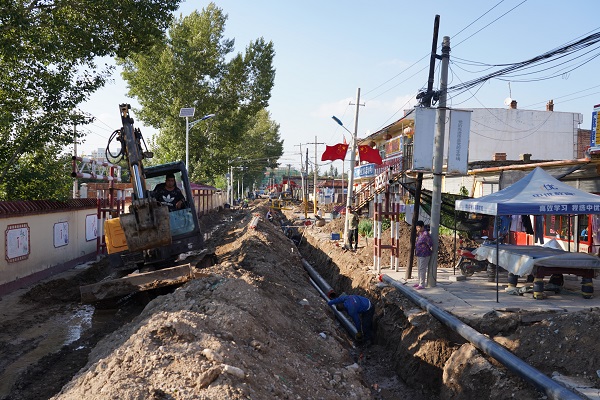

進入8月份,雨天接連不斷,導致溝槽灌水,工程難以連續施工。加之村里沒有排水管溝,原來開挖好的管道溝槽,經過雨水沖刷,造成塌方和大量積水,施工量增加,施工難度加大,可利用的施工時間減少,造成施工期更加緊張。

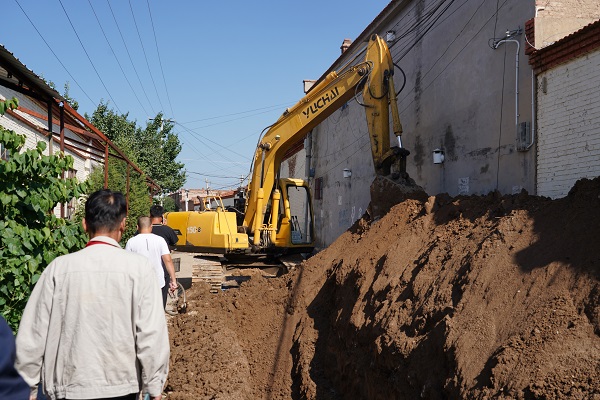

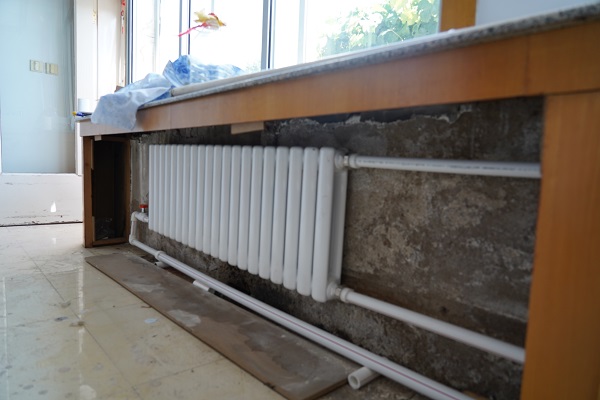

涉及改造的村,道路狹窄,路面雨水混合,泥濘不堪,造成溝槽開挖難、材料進入難、管道焊接難、村民出行難。有的溝槽經過村里無人居住的危房路段,不得不根據實際路由情況更改施工路由。室內管道和暖氣片的安裝也是施工空間受限,作業面狹窄,為了趕工期,施工工人加班加點搶抓工期。

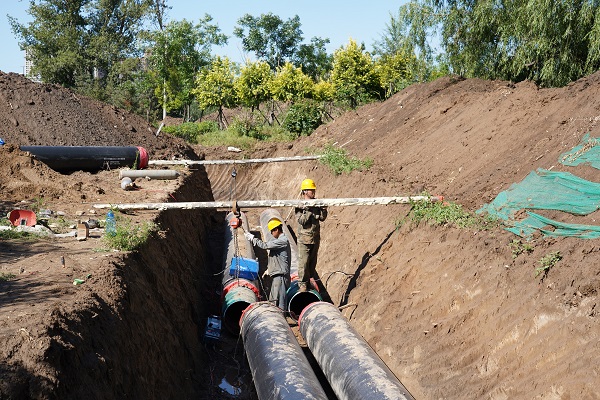

面對諸多不利因素,公司抽調安排人員持續跟進,及時解決各類難題。溝槽積水,無專門排水管道,工地代表與施工單位充分溝通后,按照分段抽水、分段施工方式,搶抓施工時間。經過危房處的管道溝槽,提前拿出施工預案,避免耽擱工期。
在一次網、二次網、熱力站和入戶安裝施工時間安排方面,要求施工單位增加人力,分塊、分段施工,做到同時施工,盡量縮短施工工期。在保全莊施工現場了解到,原來3支施工隊伍,現在增加到5支施工隊伍,根據施工情況,施工方將適時再增加人員入場施工。同時也看到一次網、二次網、熱力站、入戶施工同時進行。其他4個村的施工也是按照同樣方案在搶抓工期全力推進施工進度。
據悉,截止到8月底,這5個村的燃煤散燒綜合治理工程施工整體工程量已完成50%。公司、村(社區)和建設單位將形成最大合力,協作奮戰,攻克難點,保證時效,及時協調解決施工中出現難點事項,全力推進施工進度,嚴把施工質量關,打好打贏這場燃煤散燒污染防治攻堅戰。
